项目实施
为保证IT项目按照既定的目标实现,根据相关技术规范与需求结合我公司多年来项目实施经验,通过科学的组织管理和专业技术服务,代表或协助业主对项目施工阶段的管理、竣工移交阶段进行全过程的工程项目总控制。
项目实施服务内容
在项目管理上贯彻和实现公司的质量方针、质量目标;审批工程需用物资计划和检验、测量和试验设备的需用计划;纠正错误和采取措施及竣工资料整理。
商业价值
获得专业规范项目管理,实现对项目进度、成本和质量等把控。
收费标准
根据项目投资额分档定额计费方式收费,200(含)万以下按投资额5%收费,200万以上500(含)万以下按投资额4%收费,500万以上1000(含)万以下按投资额3%收费,1000万以上按投资额2.5%收取,其他面议。
服务输出
项目现场管理和竣工资料
国家的收费标准

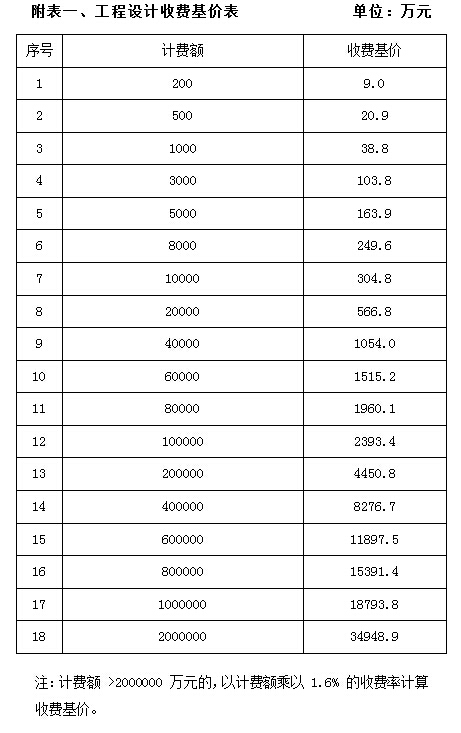

一、工程设计收费按照下列公式计算
1 工程设计收费=工程设计收费基准价×(1±浮动幅度值)
2 工程设计收费基准价=基本设计收费+其他设计收费
3 基本设计收费=工程设计收费基价×专业调整系数×工程复杂程度调整系数×附加调整系数。
(工程复杂程度分为一般、较复杂和复杂三个等级,其调整系数分别为:一般(Ⅰ级)0.85;较复杂(Ⅱ级)1.0;复杂(Ⅲ级)1.15;智能建筑弱电系统设计,以弱电系统的设计概算为计费额,附加调整系数为1.3;计费额处于两个数值区间的,采用直线内插法确定工程设计收费基价。)

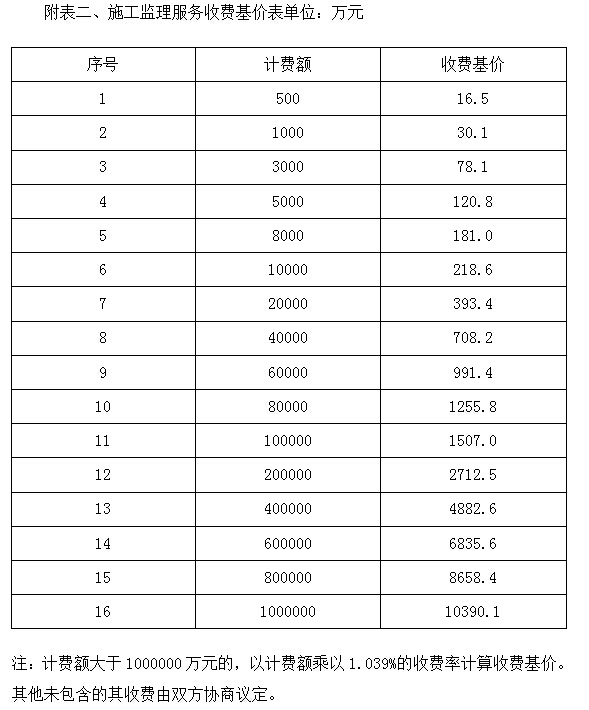

二、施工监理服务收费按照下列公式计算:
(1)施工监理服务收费=施工监理服务收费基准价×(1+浮动幅度值)
(2)施工监理服务收费基准价=施工监理服务收费基价×专业调整系数×工程复杂程度调整系数×高程调整系数
(工程复杂程度分为一般、较复杂和复杂三个等级,其调整系数分别为:一般(Ⅰ级)0.85;较复杂(Ⅱ级)1.0;复杂(Ⅲ级)1.15;计费额处于两个数值区间的,采用直线内插法确定施工监理收费基价)。
